金剛砂耐磨地坪是利用金剛砂為主原料,具有高致密性和著色的高性能耐磨地面。這種地坪在驗收時需要滿足表面無色差、表面與基層結合牢固等要求,還要具有一定的抗壓強度。金剛砂耐磨地坪施工時需要在基層收平提漿,金剛砂需要鋪設兩層,并且要揉壓磨平,在進行收面處理,最后進行養護等。施工時表面平整度要求在5mm/2m,隨時監測濕度吸收情況,下面詳細的為大家介紹下!

1、基本依據水泥地面的要求進行驗收,但是針對金剛砂耐磨地坪的特點,驗收標準應高于水泥地面。
2、面層顏色 基本均勻無明顯色差;地坪表面 與基層結合牢固,無空鼓、起沙現象;地坪硬度:達到莫氏6.5以;沙眼率:不高于3個/平米。
3、抗壓強度: 7天后:≥70Mpa 28天后:≥80Mpa 允許偏差項目: 1標高 + -5mm 水準儀檢查 2平整度 + -5mm 2m靠尺,塞尺檢查 3分倉縫 + -3mm 5m細線和鋼尺檢查。

1、基層收平提漿
施工要求:基層砼初凝時(約3~4h),即可進行耐磨地坪施工,先在抹光機上安裝圓盤,整體打磨砼并從周邊逐漸向內收抹,起到平整和提漿作用。
注:砼初凝時間應根據作業環境、氣候等環境決定。一般腳踩下陷不超過5mm開始提漿鋪設金剛砂耐磨材料。
2、第一次鋪撒金剛砂
施工要求:第一次鋪撒2/3金剛砂材料均勻的鋪撒在砼表面(不均勻處用刮板刮勻),待材料吸收砼中的水分、表面出現返潮顏色變灰暗后,開始第一次抹平。
3、揉壓、抹平
施工要求:采用裝圓盤的抹光機碾磨分散,使其與基層混凝土漿結合在一起,注意不要搓抹過度。墻邊可采用鐵抹子人工揉壓收平。
4、第二次鋪設金剛砂
施工要求:隨即將余下的1/3料鋪撒在混凝土表面,鋪撒方向與第一次垂直,進行第二次抹平工作,最后用裝刀片的抹光機完成抹光工作。
5、收面

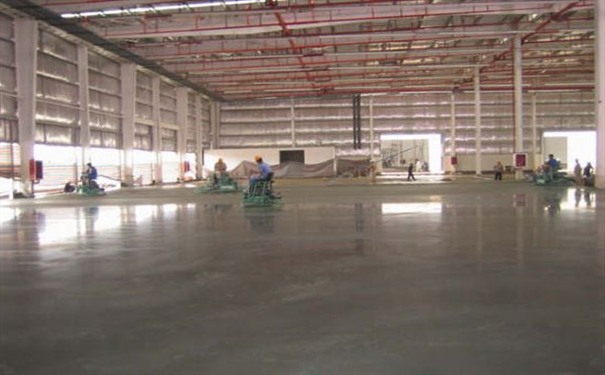

施工要求:隨混凝土凝固時間調整刀片傾斜角度(轉速及角度視硬化情況調整),抹光機作業時縱橫交錯(3次以上)進行。邊角部位采用人工鋼抹子有序同向的壓光,避免抹紋出現。
6、養護、切縫
施工要求:施工完成養護7d,按照柱距(要求縱橫≤6m)進行鋸切分格縫,鋸縫必須彈線;縫寬5mm,深20mm。

1、用手均勻撒布金剛砂,地面的表面平整度要求在5mm/2m,沿邊帶的寬帶為100至150mm;
2、事先劃分好施工的面積以及備好需要的材料克數;
3、在測試混凝土初次凝結程度時,進行3至5mm的印記;
4、通過觀察混凝土表層的顏色來判斷濕度吸收程度,進而進行二次撒布;
5、用電鰻進行抹光,注意掌握抹光程度,抹光1到2小時后開始緊實收光;
6、按照建筑結構的要求對其切割切縫,易在施工完成七天后進行切縫,并且在涂料時選擇高密封性固化劑。在其施工完成后,防止混凝土水分蒸發影響地面堅硬的耐磨度,應在3小時后在其表面涂刷一層YY-H-P進行防護。
